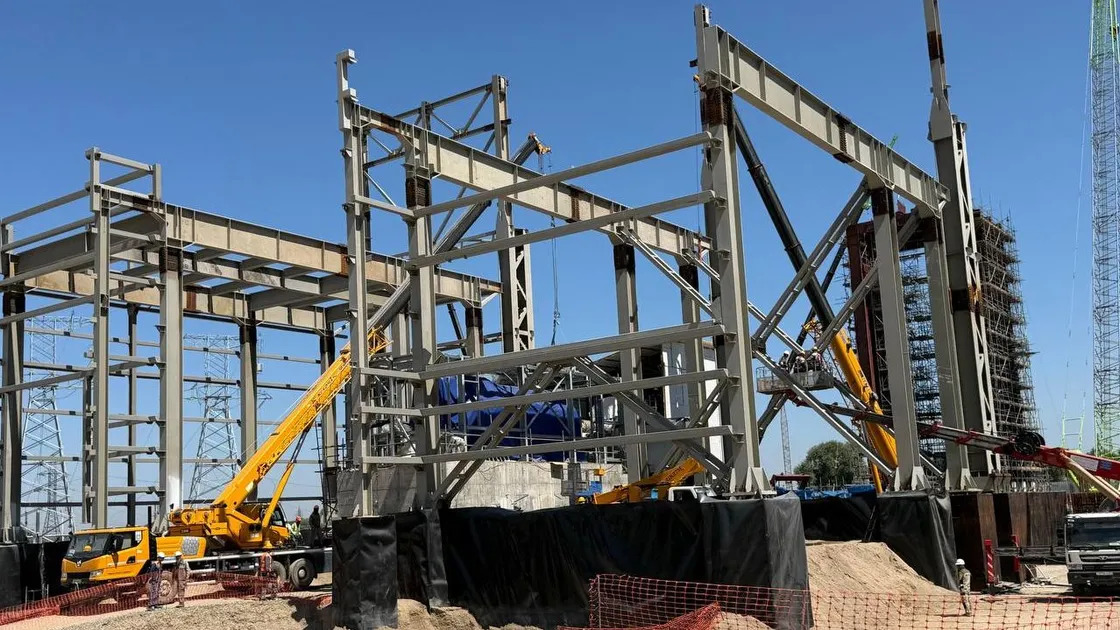

Строительство газовой ТЭЦ-3 в Алматы отстает от графика, заявили в Минэнерго

Министр энергетики Казахстана Ерлан Аккенженов проинспектировал ход строительства объектов по переводу алматинских ТЭЦ-2 и ТЭЦ-3 на природный газ. Проверка показала, что если работы на ТЭЦ-2 близки к завершению, то строительство ТЭЦ-3 ведется с серьезным отставанием от утвержденного графика, передает Noks.kz.

По данным Министерства энергетики, строительная готовность ТЭЦ-2 достигла 92%. На площадку уже поставлено практически все основное технологическое оборудование. В строительстве задействованы около 1,5 тысячи специалистов и свыше 140 единиц техники.

Министр поручил сохранить набранные темпы работ, усилить строительные бригады монтажниками и сварщиками, а также ускорить оформление документов, необходимых для проведения пусконаладочных работ.

На ТЭЦ-3 ситуация остается значительно сложнее. По информации ведомства, строительная готовность объекта составляет лишь около 26%. Основными причинами отставания названы задержки поставок ключевого оборудования и нехватка рабочих кадров.

Вместо необходимых 1,6 тысячи специалистов на строительной площадке работают менее 600 человек. Это уже сказалось на сроках возведения ряда важных объектов, включая распределительное устройство и системы управления.

Ерлан Аккенженов потребовал в кратчайшие сроки увеличить численность работников и количество строительной техники до проектного уровня. Он подчеркнул, что перенос сроков реализации проекта не рассматривается.

По словам министра, если в ближайшие недели подрядчики и заказчик не мобилизуют необходимые ресурсы и не исправят ситуацию, в отношении ответственных организаций будут инициированы строгие меры ответственности.
