В Риддере идет интенсивная подготовка к отпительному сезону
Сегодня многие улицы, перекрестки и дворы Риддера превратились в строительные площадки. Траншеи, работающая техника и бригады специалистов временно затрудняют движение транспорта и пешеходов. Однако эти неудобства — часть масштабной подготовки города к предстоящему холодному сезону, передает Noks.kz.
События осени 2022 года, когда из-за аварии на ТЭЦ в Риддере был введен режим чрезвычайной ситуации регионального масштаба, стали отправной точкой для глубокого обновления предприятия. Сегодня ТЭЦ фактически переживает второе рождение: идет масштабная замена оборудования, инженерной инфраструктуры и модернизация производственных корпусов.
После реконструкции магистральных тепловых сетей работы перешли на внутриквартальные участки. В этом году планируется заменить 3,2 километра трубопроводов и обновить запорную арматуру в тепловых колодцах. Еще зимой и весной специалисты обследовали сети и определили 12 наиболее аварийных участков. Их своевременная реконструкция позволит избежать серьезных проблем в период зимних нагрузок.
На реализацию проекта правительство выделило около 3 миллиардов тенге.
Одним из самых сложных объектов стал участок на улице Гоголя, рядом со сквером Афганцев. Работы здесь выполняет ТОО «Восток-котлы».

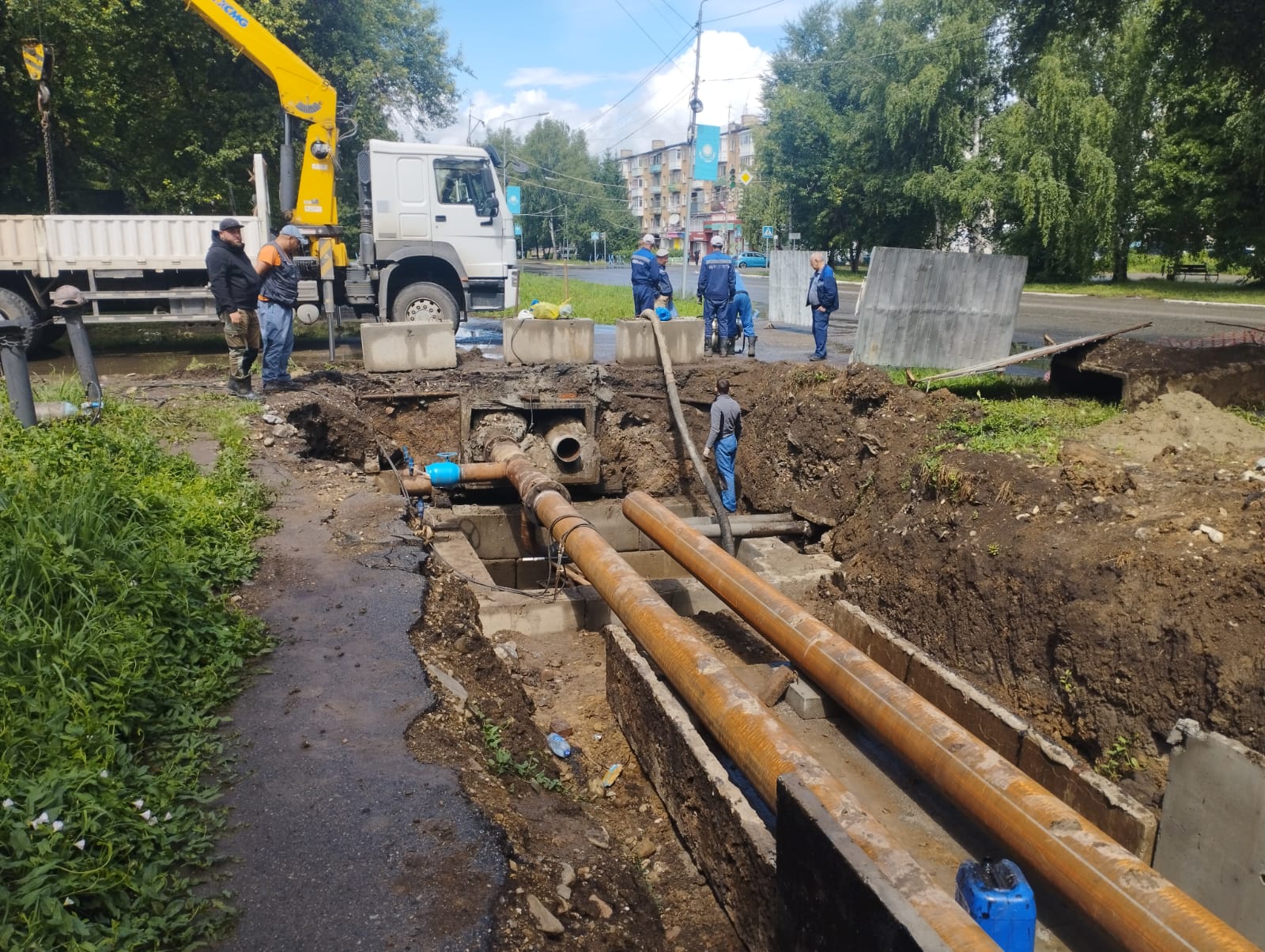

За короткое время специалисты предприятия, работая без выходных, заменили 200 метров труб диаметром 325 миллиметров, уложили новые железобетонные лотки и установили современную шаровую запорную арматуру.
Главным препятствием для строителей остается погода. После продолжительных дождей траншеи регулярно заполняются водой, поэтому для ее откачки приходится использовать помпы и другое специализированное оборудование.
Аналогичные работы близятся к завершению на улице Белинского и на проспекте Гагарина в районе ДЮСШ.
Заключительным этапом реконструкции станет восстановление дорожного покрытия и тротуаров. Уже к концу августа на вскрытых участках планируется уложить новый асфальт.
Фото автора
